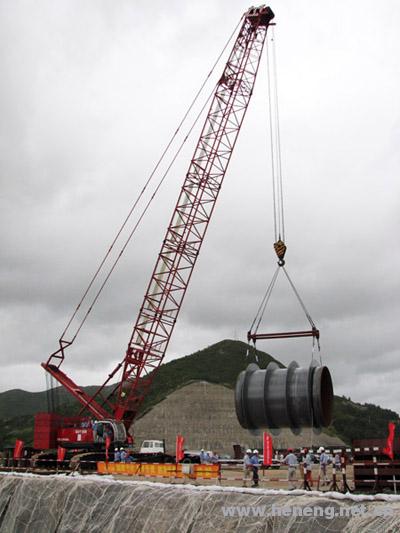

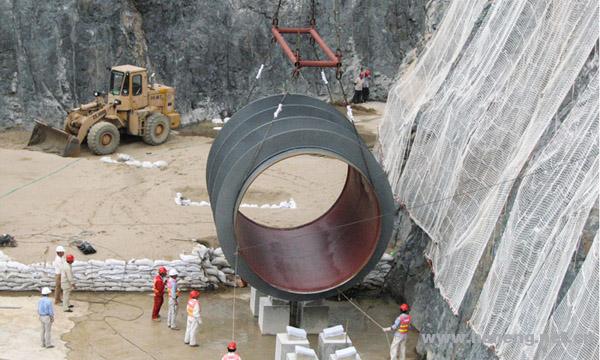

7月28日下午3:20分,三門核電1#、2#機組循環水管道工程首根管道順利完成吊裝工作,標志著三門核電循環水管道工程正式開工。
循環水管道工程是三門核電第一個開工的主工程子項,包含循環水泵房至汽機廠房的壓力給水管段和汽機廠房至虹吸井的排水管段,全長1800多米,每臺機組由兩根內徑為DN4100的鋼管供水和排水??紤]到陸路運輸上的風險,經過公司各部門的前期調研和準備,最終以制作加安裝的合同模式于2008年6月11日正式同浙江火電建設公司簽訂施工合同。根據公司FCD前二級進度計劃,循環水管道與大件道路、核島吊裝區域交叉段需要在年底前完工,以便為重件道路、大吊車吊裝場地施工創造條件。
循環水管道工程開工后,即將進入緊張的施工周期,為此,參建各方已經做好了充分準備,確保工程按時保質保量實現節點目標。
