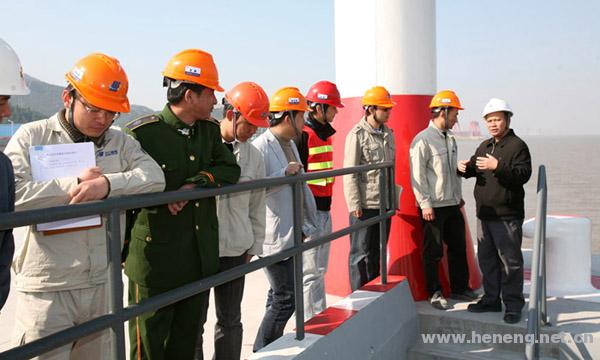

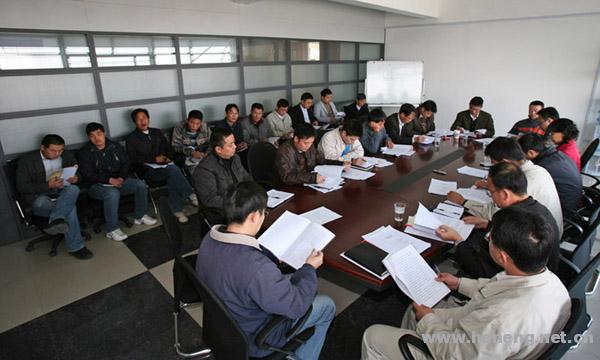

2008年11月20日,三門核電重件碼頭土建工程通過竣工驗收,各參建單位及公司相關部門參加了竣工驗收會議。

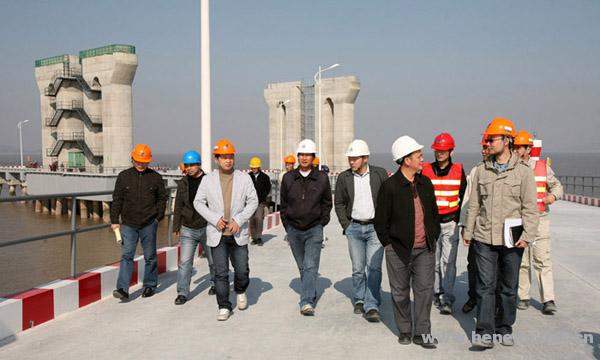

重件碼頭工程于2007年11月20日正式開工,采用的是高樁梁板式結構,其中碼頭長122米,寬18米,碼頭通過引橋與廠區連接,引橋長125米,寬12米。碼頭南北側各設置了一個墩臺,墩臺長27米,寬8米,每個墩臺上各設置兩個門式立柱,高度分別是20米和22 .2米,用作兩臺450噸固定橋式起重機的基礎。重件碼頭建造過程中,各方通力協作,解決了施工中的各種問題,并確保施工嚴格按照設計及規范要求執行。工程全部工作于2008年11月15日完成,通過對資料及實體的檢查,各方確定重件碼頭工程滿足驗收規范的合格標準。
目前,重件碼頭已移交給安裝單位,并開始固定橋式起重機的安裝工作。
