大吊車現場組裝工作全面開工
來源: 三門核電有限公司
發布日期:2009-04-08

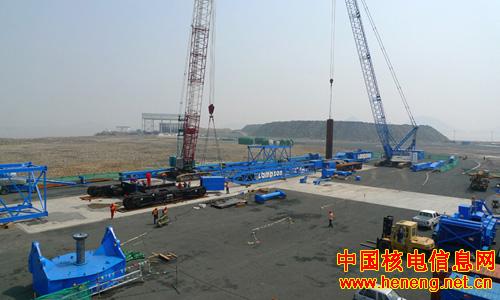

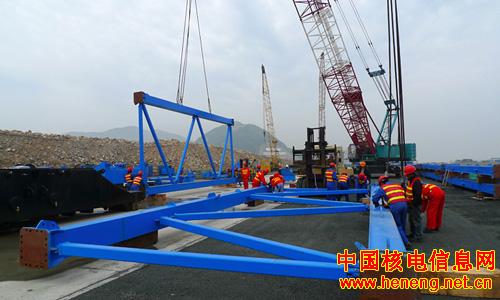

2009年4月4日18:15,由三門核電自主采購的LTL-2600B大吊車最后一個部件履帶板在組裝場地指定位置安全卸貨。至此,大吊車全部組件17個陸運集裝箱和83件海運大件已全部運抵現場,大吊車現場組裝工作也將全面開工。
為確保大吊車現場組裝工作的順利進行,工程管理處于4月1日組織運營承包商(中國核工業中原建設公司)召開了大吊車現場組裝開工條件檢查會議,會議分別從現場組裝的安全管理、進度管理和質量管理出發,對人力動員、輔助設備、工機具和材料、施工方案、場地準備等五個方面的各項工作準備情況進行了全面檢查,檢查結果表明施工現場已全面具備大吊車組裝作業條件,可以全面開始大吊車現場組裝工作。
大吊車現場組裝工期計劃為34天。按照經過合理優化的組裝方案,現場組裝將分為多個作業面同時施工,并計劃于2009年5月9日完成現場組裝和調試,為后續的功能試驗、載荷試驗、型式試驗和取證等一系列工作留有時間,最終確保大吊車5月底可用的里程碑節點實現。
網友評論請注意
遵守中華人民共和國有關法律、法規,尊重網上道德,承擔一切因您的行為而直接或間接引起的法律責任。
中國核電信息網擁有管理留言的一切權利。
您在中國核電信息網留言板發表的言論,中國核電信息網有權在網站內轉載或引用。
中國核電信息網留言板管理人員有權保留或刪除其管轄留言中的任意內容。
如您對管理有意見請用意見反饋向網站管理員反映。
