“華龍一號”全球首堆示范工程220kV倒送電一次成功
來源:中國核電工程有限公司 發布日期:2018-03-02

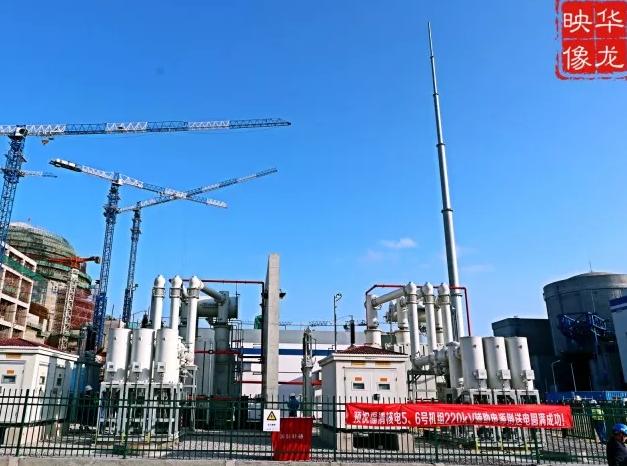

2018年3月2日03時32分,由中國核電工程有限公司總承包的“華龍一號”全球首堆示范工程福清核電5、6號機組220kV倒送電圓滿完成,為機組后續安裝、調試等工作創造了有利條件。
“華龍一號”全球首堆——福清核電5、6號機組220kV輔助電源倒送電經過二十多個小時的連續操作和測試,整組啟動試驗(含保護校驗和變壓器并列運行試驗)于2018年3月2日03:32全部完成,進入24小時試運行階段,這標志福清核電5、6號機組220kV輔助電源倒送電順利完成。
本次220kV倒送電工程建安工作共歷時14個月。為了工程順利進行,減少因上游制約、配套輔助系統等施工滯后對220kV倒送電施工進度的影響,公司專門成立220kV倒送電專項協調組。
220kV輔助電源可用,為“華龍一號”全球首堆示范工程后續的YA制水、主控室可用、泵房進水、主泵組裝及試車等諸多工程節點提供了電源保證,為“華龍一號”后續建設奠定良好基礎。
核能科普小貼士
“倒送電”就是反送電過程送電;電廠送電是將電廠發出的電向系統送電,“倒送電”就是從外電網向電廠送電。
倒送電是核電站建設過程中的一個重要里程碑節點。倒送電完成后,電廠內就有了容量足夠大、可靠性較高、電能質量較好的電源,為后續大型電機的啟動和工藝系統的調試打下基礎。
網友評論請注意
遵守中華人民共和國有關法律、法規,尊重網上道德,承擔一切因您的行為而直接或間接引起的法律責任。
中國核電信息網擁有管理留言的一切權利。
您在中國核電信息網留言板發表的言論,中國核電信息網有權在網站內轉載或引用。
中國核電信息網留言板管理人員有權保留或刪除其管轄留言中的任意內容。
如您對管理有意見請用 意見反饋 向網站管理員反映。
