三門核電2號核島底板混凝土澆筑順利完成
來源:三門核電有限公司 發布日期:2009-12-18

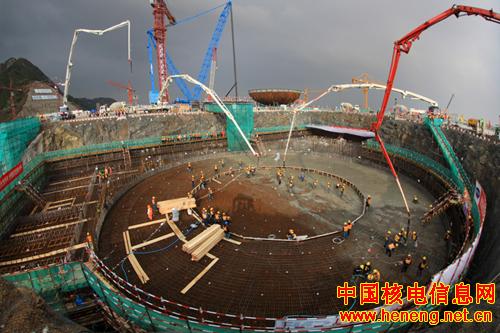

二號核島施工進行中

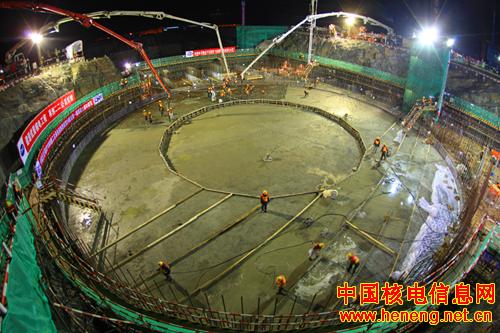

夜間施工

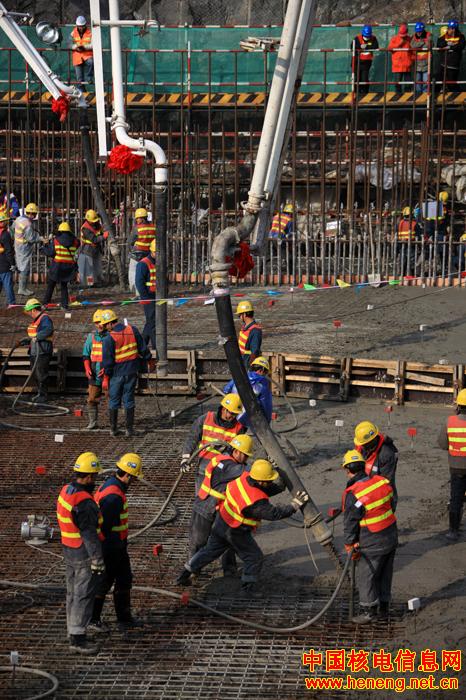

施工現場

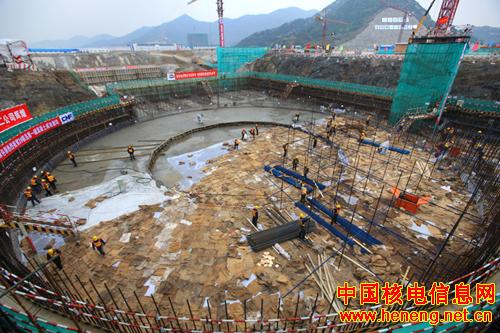

混凝土養護

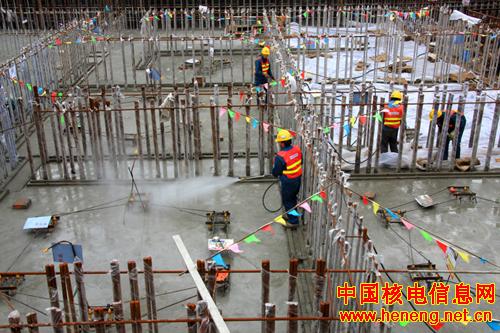

澆筑后混凝土養護
三門核電2號機組核島第一罐混凝土澆筑于2009年12月17日凌晨3點56分成功完成,比原計劃提前約7小時。
三門核電站2號機組核島底板混凝土一次性整體澆筑開始于2009年12月15日上午9點38分,通過核電工程建設者連續42小時18分鐘澆筑,順利完成,一次性整體澆筑混凝土5000多立方米。在業主的協調組織和參建各方的共同努力下,整個施工過程組織周密,混凝土供應及時,澆筑過程順暢,安全、質量得到良好控制,無任何安全事故發生。施工單位將繼續對混凝土養護過程進行監控,確保筏基混凝土質量。
在充分吸收、借鑒三門核電1號機組建設中的經驗和教訓的基礎上,2號機組核島第一罐混凝土澆筑采取了一系列改進措施:核島底板表面增加了混凝土抗裂鋼筋;混凝土配合比進行了優化;在混凝土表面覆蓋薄膜保濕養護;在溫差變化大和外部約束大的部位設置溫度應力監測點;在本次混凝土澆筑期間,安排兩班人員,24小時對道路進行維護,以保證混凝土的供應速度。
三門核電2號機組核島原計劃于2010年1月31日澆筑第一罐混凝土,參建各方綜合各方面因素,將時間提前到2009年12月15日。根據三門核電施工現場歷年的氣象和氣溫報告,12月份的平均氣溫比1月份高3℃左右,按照混凝土結構施工規范,混凝土應避免在5℃以下施工。因此,12月份進行混凝土澆筑更有利于保證核島底板的質量。此外,12月份進行混凝土施工可充分利用春節長假作為養護期,養護時間相對更長,有利于確?;炷临|(zhì)量。
據專家介紹,核電站核島底板是核反應堆廠房的基礎部分,核島底板混凝土澆注質量對核電站建設的整體質量和建成后的長期安全運行具有重要的基礎作用。掌握并高質量使用核島底板大體積混凝土澆筑技術,將對我國內陸核電站及新審批核電項目采用第三代核電AP1000技術,為我國未來先進核電站的規?;?、批量化建設奠定重要的技術基礎。
網友評論請注意
遵守中華人民共和國有關法律、法規,尊重網上道德,承擔一切因您的行為而直接或間接引起的法律責任。
中國核電信息網擁有管理留言的一切權利。
您在中國核電信息網留言板發表的言論,中國核電信息網有權在網站內轉載或引用。
中國核電信息網留言板管理人員有權保留或刪除其管轄留言中的任意內容。
如您對管理有意見請用 意見反饋 向網站管理員反映。
