太平嶺核電核心部件整體吊裝工作完成
來源:央視新聞 發布日期:2021-03-28
近日,正在建設中的廣東惠州太平嶺核電項目“華龍一號”機組,完成了核心部件的整體吊裝,這是粵港澳大灣區建設的首個“華龍一號”核電機組。

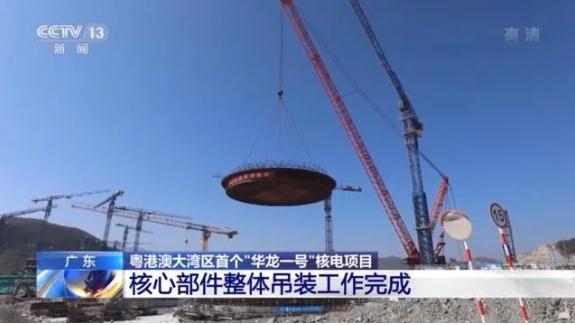

此次吊裝的是“華龍一號”核電機組的鋼襯里底板及截錐體模塊,總重量達220噸,在我國核電建設中首次實現了該部件的整體模塊化施工。在吊裝過程中,使用2000噸起重機將模塊提升至60米,在反應堆廠房上方緩緩下落,吊裝過程歷時99分鐘。

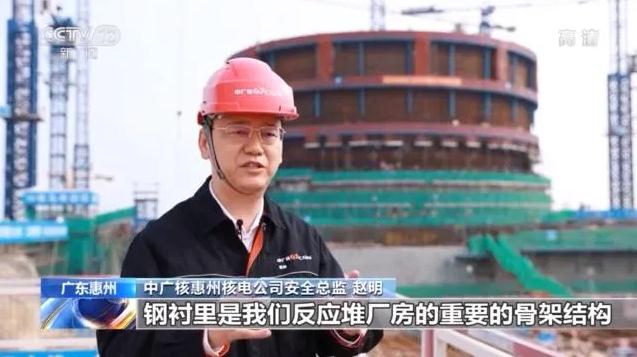

中廣核惠州核電公司安全總監 趙明:鋼襯里是我們反應堆廠房的重要的骨架結構。以前鋼襯里底板它都是在車間,由10多塊底板搬到現場,然后進行焊接拼裝。現在的做法是在現場把它做好,整個拼接好,焊接檢驗都達標之后,用大型的吊機一次性把它吊裝就位。
此次完成吊裝的太平嶺核電項目,共規劃建設6臺“華龍一號”核電機組,目前1、2號機組已全面開工建設,首臺機組計劃于2024年建成發電。
