華能昌江核電二期項目3號機組除氧器吊裝就位
來源:華能昌江核電 發布日期:2024-01-30
2024年01月28日,華能昌江核電二期工程項目3號機組除氧器吊裝就位,整個吊裝過程安全 、質量可控,為后續3號機組常規島相關主體結構完成及二回路管道施工奠定了堅實的基礎。
除氧器本體長48m,直徑4.5m,凈重241t,是全廠最長的設備,也是“華龍一號”機組首臺整體到貨的除氧器。作為常規島廠房的重要設備,除氧器的主要功能為:對給水進行加熱和除氧,向給主水泵和啟動給水泵提供符合蒸汽發生器含氧量要求的給水及其它功能。

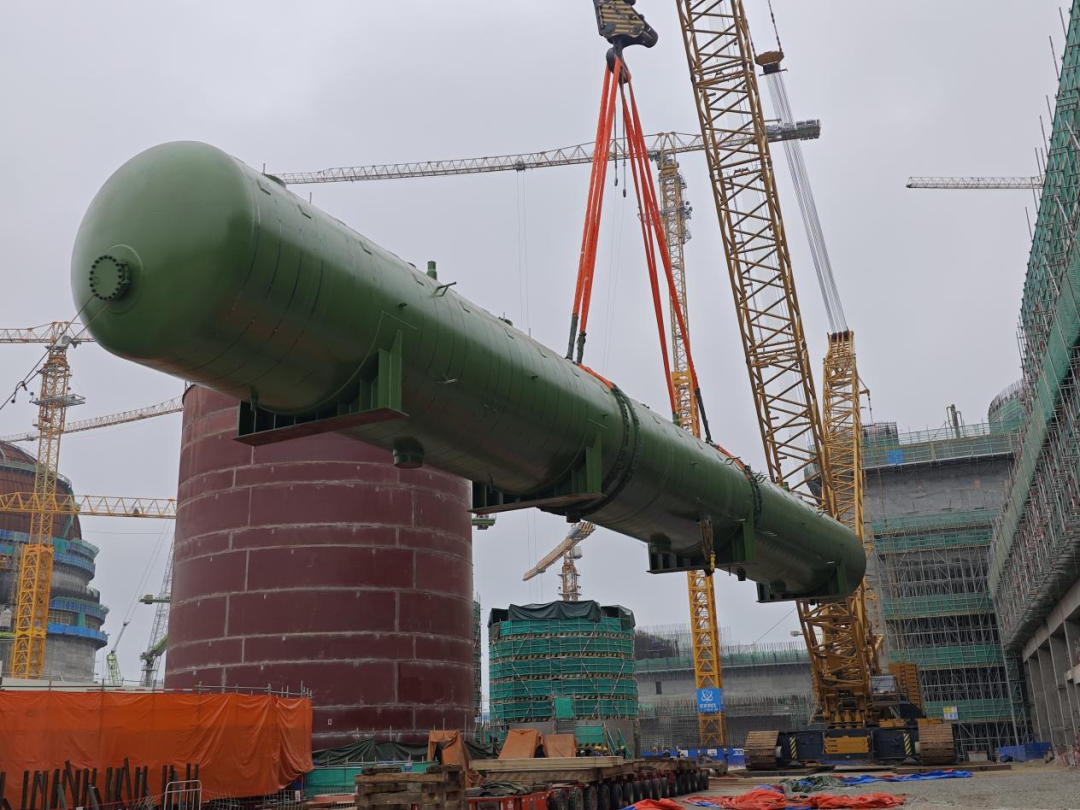

本次吊裝采用1250t履帶式起重機進行,歷經試吊、提升、旋轉、變幅、落鉤等一系列動作,常規島除氧器最終平穩就位于除氧器基礎支座上。為確保除氧器順利吊裝,從設備發運至吊裝就位,昌江公司充分發揮業主引領作用,積極聯合中核工程公司、中核咨詢及各個參建單位,針對設備運輸規劃、吊裝技術方案、安全措施保障、吊裝機械拼裝等方面進行了統籌策劃。
華能昌江核電公司將持續深入學習貫徹黨的二十大精神,堅持“安全第一,質量第一”的原則,穩步推進昌江核電二期項目安全高質量建設,助力海南自由貿易港高質量發展,為華能核電產業規?;l(fā)展貢獻昌核力量。
