海陽核電3號機組鋼制安全殼三環順利吊裝就位
來源:中國核電信息網 發布日期:2024-03-17

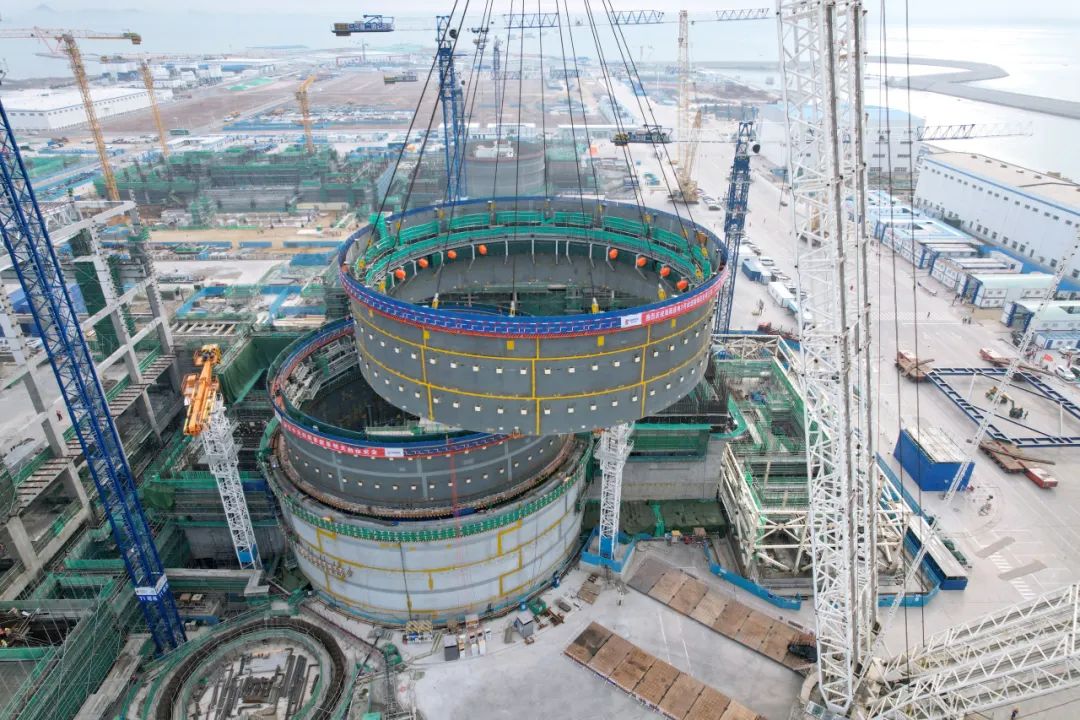

3月16日9時16分,歷時1小時59分鐘,由中核五公司承建的海陽核電3號機組鋼制安全殼三環(以下簡稱“CV三環”)順利吊裝就位。本次吊裝順利就位為年內實現反應堆廠房封頂重要節點打下了良好的基礎。
CV三環直徑約39米,高約12米,其中筒體板3圈,包含約300塊附件板、臨時加勁肋、U形支架、SP02平臺及爬梯、吊耳等組件,吊裝總重量約760噸。項目部遵循“宜模則模,應模盡模”原則,拼裝階段即完成大宗物項環形風管及支架、管道及支架、電纜導管及支架的安裝,為后續島內各專業施工創造有利條件。
面對三環交叉施工作業面多、腳手架搭拆作業量大、吊耳焊接位置難度大、焊接作業平臺狹窄、吊索穿裝難度大等困難,項目部精心組織,統籌協調,前期通過BIM邏輯分析、吊裝前建模計算、應力變形與吊點位置計算等,確保了吊裝任務順利完成。
本次吊裝裝備工作跨越龍年春節,中核五公司積極協同山東核電及各參建方,通過合理安排現場施工、吊裝前監督檢查等,保證現場施工活動連續、安全質量形勢穩定,圓滿實現了2024年首個大型模塊的吊裝工作,是海陽核電3號機組深度模塊化施工的又一次成功實踐。后續,項目部將繼續踐行“整體·協同”,加大模塊化建造深度,不斷提高標準,精益求精,將海陽核電二期工程打造成精品和標桿工程。
網友評論請注意
遵守中華人民共和國有關法律、法規,尊重網上道德,承擔一切因您的行為而直接或間接引起的法律責任。
中國核電信息網擁有管理留言的一切權利。
您在中國核電信息網留言板發表的言論,中國核電信息網有權在網站內轉載或引用。
中國核電信息網留言板管理人員有權保留或刪除其管轄留言中的任意內容。
如您對管理有意見請用 意見反饋 向網站管理員反映。
