海南昌江核電4號機組反應堆冷卻劑主管道焊接正式開始
來源: 中國核電工程有限公司 發布日期:2024-10-30

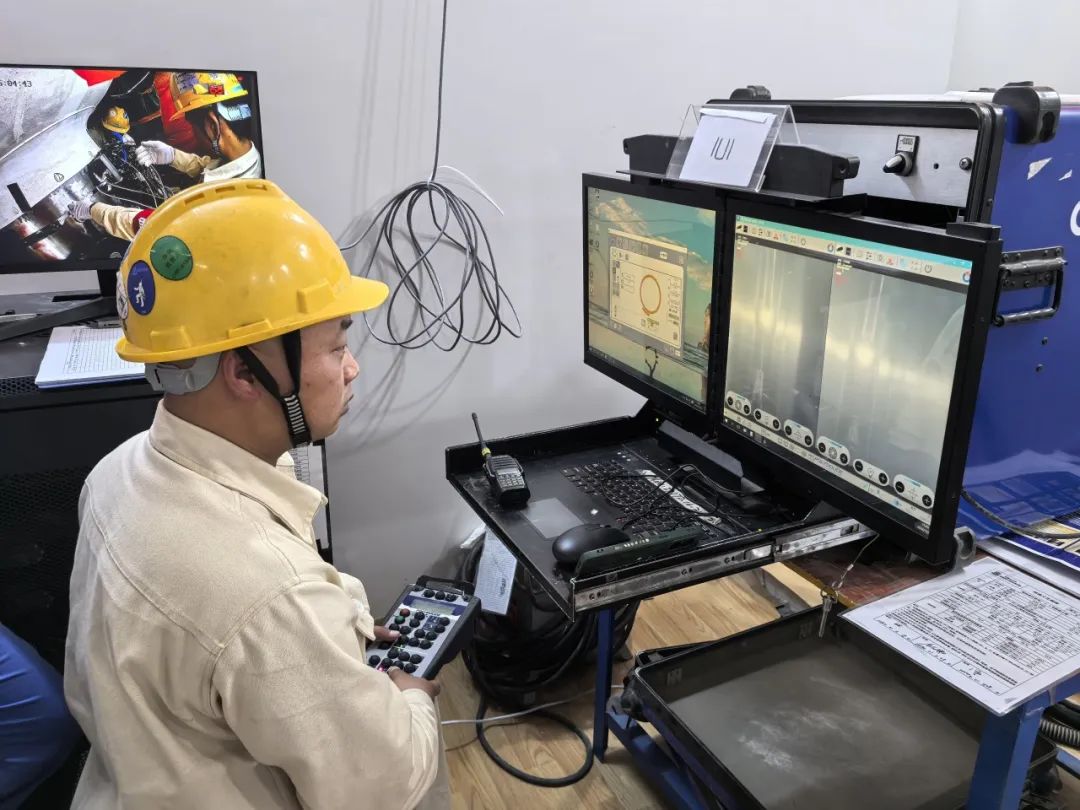

2024年10月25日14時58分,中核工程總包的海南昌江核電4號機組反應堆冷卻劑主管道1U1焊口焊接指令下達,自動焊機開始提前對焊槍側進行充氬。20秒后隨著主管道自動焊機弧光在4RX廠房首次閃現,標志著海南昌江核電4號機組主管道焊接工作正式開始,提前實現里程碑節點目標。
主管道焊接前控制點是環境保護部華南核與輻射安全監督站針對海南昌江核電4號機組設置的三大控制點之一,為獲得華南核與輻射安全監督站的放行,各方提前三個月即開展檢查前的相關準備工作,并于2024年10月14日迎來華南核與輻射安全監督站組織的針對海南4號機組主管道焊接前控制點的專項檢查。
在營運單位、核動力院、中核工程、監理公司、中核五公司的共同努力下,完成了圖紙文件、技術澄清單的全面排查、施工方案與上游技術文件的一致性排查、焊接順序調整的分析論證等各項整改要求。
2024年10月25日在華南核與輻射安全監督站監督下,設點各方完成1U1焊口安裝及焊接先決條件檢查后,監督站當場宣讀了關于釋放1U1焊口焊接前控制點的通知,標志著海南昌江核電4號機組主管道焊接工作拉開序幕。
