秦山二期擴建項目3號機組主管道焊接工作正式啟動
來源: 核電秦山聯營有限公司
發布日期:2008-12-18

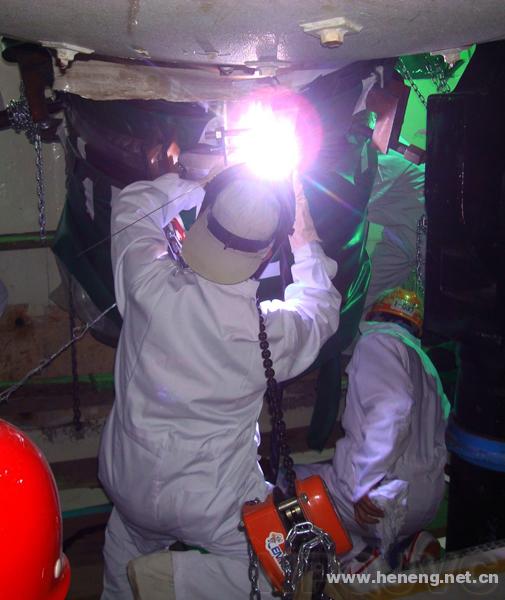

12月15日上午11時08分,3號核島廠房內,一簇焊花在一環路主管道40°彎頭接蒸汽發生器焊口處閃爍;廠房外,鞭炮齊鳴、人們用傳統的方式慶祝3號機組主管道焊接工作正式啟動這一激動人心的時刻。
由于3號壓力容器到貨時間調整,現場根據2號機組成功的施工經驗,合理調整施工順序,為保證關鍵路徑及時啟動了主管道焊接工作。在各施工單位的共同努力下,先后完成了主管道焊接工藝評定、焊工篩選、方案評審、文件編制、工機具準備等一系列前期工作。
主管道被稱為核電站的“主動脈”,是反應堆壓力容器、蒸汽發生器、主泵的連接通道。在擴建工程每臺機組中,主管道由兩個環路共16個現場安裝焊口組成。由于工作量大,施工跨度時間長,技術要求嚴格,變形控制復雜等特點,該項工作預計在2009年的年中完成。
