山東海陽核電一號核島基礎防水薄膜鋪設工作開始
來源: 國核工程有限公司
發布日期:2009-04-03

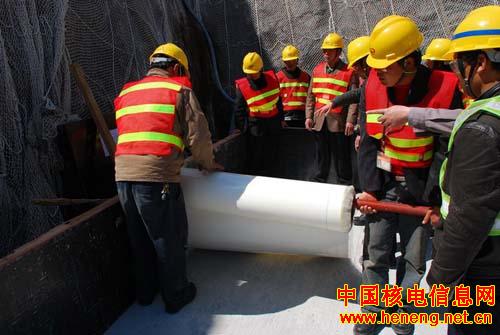

2009年4月2日下午,山東海陽核電一號核島基礎防水薄膜鋪設正式開始。防水薄膜的鋪設是第一罐混凝土(FCD)前準備工作中的重要環節,海陽SPMO精心準備,嚴格管理,確保此項工作安全高效、保質保量地開展。
在一號核島基礎防水薄膜鋪設前,海陽SPMO仔細評審了防水層施工方案,多次在例會中部署施工工作、跟蹤承包商準備活動,并與承包商召開專題會議商討,不允許將任何一個問題遺留到施工中。從承包商施工前準備活動到施工過程中的監督檢查,從承包商人力動員培訓到材料機械設備的充足準備,海陽SPMO按照程序充分發揮應有的監督管理作用,為防水薄膜施工順利啟動創造了充分的先決條件,為第一罐混凝土(FCD)的順利實現奠定了堅實基礎。核島主體施工進展態勢良好,同時工程安全和質量均在受控狀態,核島主體工程未發生質量事件,施工區域未發生一起安全事故。

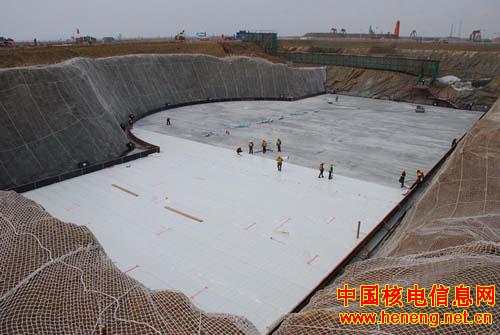

海陽SPMO以實現核島FCD為工作主線,全面推進核島主體、負挖、生產臨建、CV/CA拼裝場地等工作進展。核島主體施工正在按計劃緊張有序地進行:3月6日完成基坑填平找齊砼施工。3月19日完成接地施工3月24日完成下部墊層砼施工。4月2日開始防水膜施工,預計4月底可完成核島底板鋼筋施工前的所有工作。
目前,海陽SPMO認真梳理和完善程序體系建設、設計文件可用、材料設備到場、技術方案出版、人員機具動員、現場配套條件等工程要素,通過扎實的準備工作和嚴格的過程控制,確保FCD里程碑的順利實現。
