海陽核電二號核島基坑填平找齊工作順利完成
來源: 國核工程有限公司
發布日期:2009-06-09
2009年6月4日凌晨,山東海陽核電二號核島基坑填平找齊工作順利完成。
此項工作的完成,標志著海陽核電二號核島自此正式由負挖階段平穩過渡到土建施工階段。與一號核島填平找齊同時投入兩臺泵車、分兩次澆注不同;針對二號核島的具體情況,此次填平找齊混凝土采用了三臺泵車一次性澆注的方案。

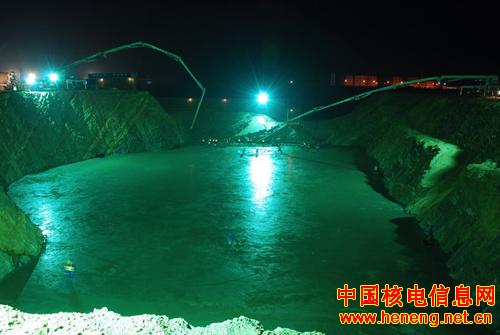

整個澆注過程歷時10小時45分鐘,實際澆注混凝土量約為864.5立方米。面對夜間施工等特殊條件,海陽SPMO靈活應對,周密部署,各部門積極配合,投入大量人力全程跟蹤、監督每一環節,整個過程無安全、質量事件發生,從而確保了澆注順利、有序的進行。
澆注結束后,海陽SPMO積極組織相關承建方做好澆注后的養護工作,同時進行認真地總結,為即將到來的FCD積累經驗。
